Trong 9 tháng đầu năm 2024, Đà Nẵng ghi nhận 8.670 giao dịch nhà ở, bao gồm cả chung cư và nhà ở riêng lẻ, với quý 2 tăng vọt 71% so với quý 1. Con số ấy cho thấy hàng nghìn gia đình giống bạn đang từng bước hiện thực hóa căn nhà mơ ước. Với lượng giao dịch đó, bạn cần một kế hoạch rõ ràng để tránh bị động trước báo giá.
Để vượt qua nỗi lo về giá cả, chất lượng và phát sinh, bạn cần trong tay một bộ công cụ minh bạch: khung giá thực tế cập nhật 2025, danh sách những hạng mục thường bị gạt ra ngoài báo giá, quy trình 5 bước chọn nhà thầu, mẫu hợp đồng với các điều khoản bảo vệ quyền lợi và checklist kỹ thuật nghiệm thu chi tiết đến từng milimet. Tất cả được sắp xếp để bạn hành động ngay từng bước. Không còn cảnh loay hoay với những bảng giá mơ hồ hay những khoản phát sinh vô danh. Bạn sẽ có công cụ để giảm thiểu rủi ro phát sinh và giữ ngân sách trong tầm kiểm soát.
Xây nhà trọn gói là gì và đơn giá phổ biến hiện nay

Hình thức “chìa khóa trao tay” nghĩa là một nhà thầu duy nhất chịu trách nhiệm toàn bộ quá trình, từ thiết kế, xin giấy phép, thi công phần thô, hoàn thiện đến bàn giao ngôi nhà sẵn sàng sử dụng. Cách làm này cho phép chủ nhà nắm rõ tổng chi phí ngay từ đầu, tránh những khoản “đội vốn” khó lường khi thuê nhiều đơn vị riêng lẻ.
Bảng bên dưới tổng hợp đơn giá xây nhà trọn gói phổ biến tại Đà Nẵng năm 2025, dựa trên báo giá từ các công ty xây dựng. Mức giá thực tế sẽ thay đổi tùy theo thiết kế, vị trí và chủng loại vật tư cụ thể.
| Loại nhà | Gói Tiết kiệm / Cơ bản | Gói Trung bình / Khá | Gói Cao cấp |
|---|---|---|---|
| Nhà cấp 4 | Từ 4.500.000 VNĐ/m² | – | – |
| Nhà phố | 5.000.000-6.000.000 VNĐ/m² | 6.800.000-7.500.000 VNĐ/m² | 6.200.000-trên 8.000.000 VNĐ/m² |
| Biệt thự | – | Từ 6.500.000 VNĐ/m² | 8.500.000-12.000.000 VNĐ/m² |
Nguồn: Tổng hợp từ khảo sát báo giá nhà thầu, không phải thống kê chính thức.
Những con số này là điểm khởi đầu để bạn đối chiếu. Để hình dung rõ hơn cách một báo giá được bóc tách trong thực tế, phần tiếp theo sẽ minh họa chi tiết qua ví dụ mẫu nhà phố 3 tầng 100m²/sàn, từ cách quy đổi diện tích đến dự phòng phát sinh.
Bóc tách chi phí thực tế: Mẫu nhà phố 3 tầng 100m²/sàn

Giờ mới đến phần quan trọng: cầm trên tay báo giá, bạn cần biết nhà thầu tính diện tích xây dựng như thế nào. Không ít người bất ngờ khi thấy mét vuông trong hợp đồng cao hơn hẳn diện tích đất. Đây không phải chiêu trò. Cách tính dựa trên hệ số quy đổi cho từng phần kết cấu, phản ánh khối lượng vật tư và nhân công thực tế.

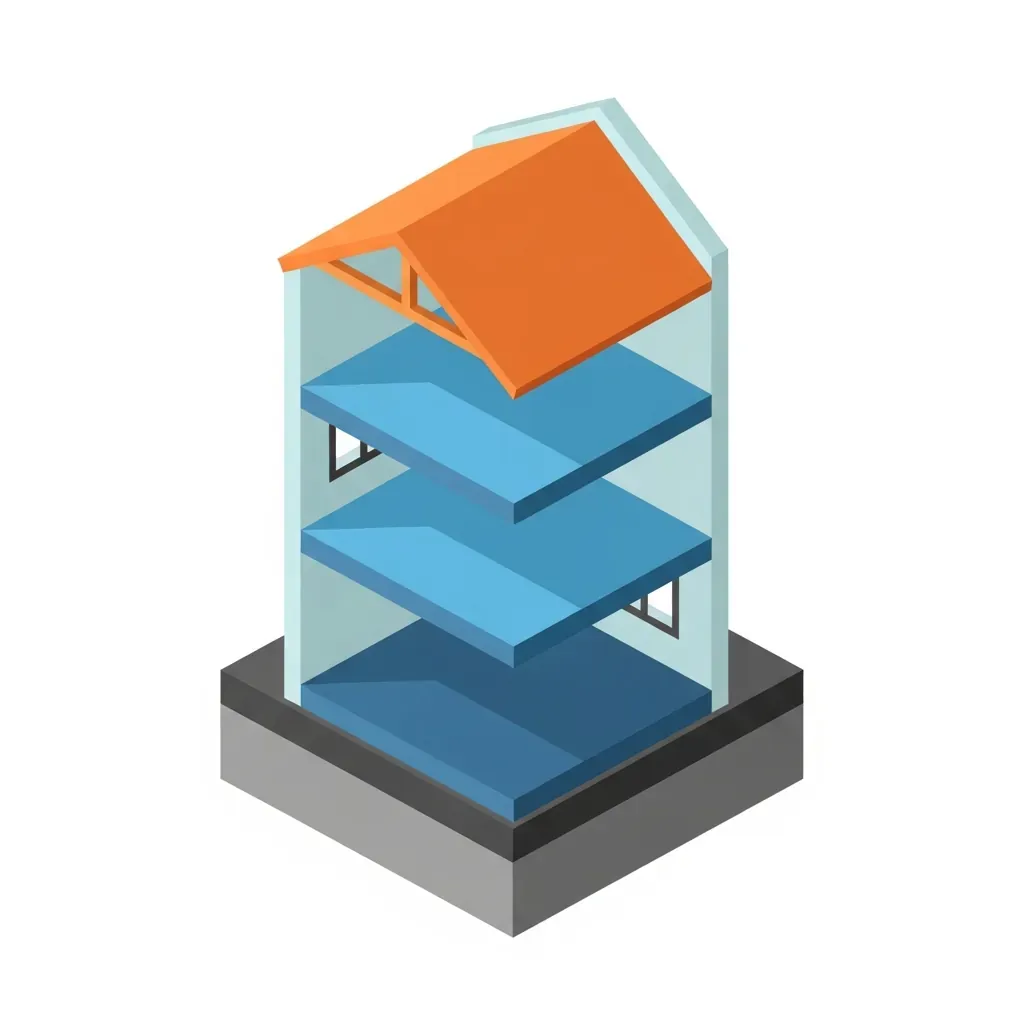

Lấy ví dụ căn nhà phố 3 tầng trên lô đất 100m². Móng băng thường được tính 50% diện tích sàn. Mái bê tông cũng áp dụng hệ số 50%. Các tầng nổi tính đủ 100%. Tổng diện tích xây dựng để nhân với đơn giá sẽ là 400m², không phải 300m².
| Hạng mục | Hệ số | Diện tích tính (m²) |
|---|---|---|
| Móng băng | 50% | 50 |
| Tầng 1 | 100% | 100 |
| Tầng 2 | 100% | 100 |
| Tầng 3 | 100% | 100 |
| Mái bê tông | 50% | 50 |
| Tổng cộng | 400 |
Với 400m² này, hai kịch bản chi phí hiện ra rõ ràng. Chọn gói tiết kiệm, lấy đơn giá trung bình 5,5 triệu đồng/m², tổng chi phí rơi vào khoảng 2,2 tỷ đồng. Nếu hướng tới gói cao cấp với vật tư nhập khẩu, đơn giá 7 triệu đồng/m² đẩy con số lên khoảng 2,8 tỷ đồng. Đây mới là phần xây dựng chính.
Bạn cần cộng thêm những khoản nằm ngoài hợp đồng thi công. Chi phí xin giấy phép xây dựng dao động 4,5-25 triệu đồng tùy quy mô hồ sơ. Phí thiết kế kiến trúc và kết cấu thường chiếm 3-4% tổng giá trị công trình, dù một số nhà thầu miễn phí khi ký trọn gói. Quan trọng nhất, luôn dự trù thêm 5-10% giá trị hợp đồng cho phát sinh. Với căn nhà 2,2 tỷ, khoản dự phòng này tương đương 110-220 triệu đồng.
Trong cơ cấu chi phí, phần thô và nhân công hoàn thiện chiếm 55-60% ngân sách. Những vật tư thô điển hình như thép Việt Úc hay Hòa Phát, xi măng Kim Đỉnh, ống nước Bình Minh, dây điện Cadivi sẽ tạo nên bộ khung căn nhà trước khi lớp hoàn thiện được phủ lên. Nắm được tỷ trọng này, bạn sẽ thấy việc ép giá phần thô là canh bạc với kết cấu.
Điều khiến nhiều gia chủ hụt hẫng nhất sau khi ký hợp đồng là phát hiện ra những hạng mục tưởng “đương nhiên có” nhưng thực tế bị loại trừ khỏi gói trọn gói. Phần tiếp theo sẽ liệt kê chính xác 4 nhóm hạng mục đó.
4 nhóm hạng mục ‘ngoài gói’ khiến ngân sách đội lên

Báo giá trọn gói dù chi tiết đến đâu cũng thường giới hạn ở phần xây dựng cơ bản và vật liệu hoàn thiện gắn liền với công trình. Những gì gọi là “rời” (thứ bạn có thể mang theo nếu chuyển nhà) hầu như chưa bao giờ nằm trong con số nhà thầu đưa ra. Nếu không được liệt kê minh bạch ngay từ đầu, chúng sẽ trở thành nguyên nhân chính khiến ngân sách bị đội lên.
Nhóm đầu tiên và tốn kém nhất là nội thất rời: bàn ghế phòng khách, giường tủ các phòng ngủ, kệ tivi, rèm cửa. Một căn nhà phố 3 tầng có thể ngốn 300-500 triệu đồng cho hạng mục này, tuỳ vào gu và chất liệu lựa chọn. Nhóm thứ hai là thiết bị sinh hoạt: tủ lạnh, máy giặt, tivi, bình nóng lạnh, máy lạnh, thiết bị nhà bếp. Đây là những món đắt giá nhưng thường chỉ được nhà thầu lắp đặt hộ nếu có thoả thuận rõ từ trước. Nhóm thứ ba là sân vườn, tường rào và tiểu cảnh, vốn có định mức và kỹ thuật thi công riêng, nên hay bị tách thành gói ngoài. Cuối cùng, bất kỳ thay đổi thiết kế hay nâng cấp vật liệu nào phát sinh sau khi ký hợp đồng, ví dụ như đập tường chuyển phòng, đổi gạch lát cao cấp hơn, thêm trần thạch cao, đều khiến chi phí nhảy vọt nếu không được dự trù.
Cách chủ động nhất là yêu cầu hợp đồng ghi rõ danh sách những hạng mục không bao gồm, và lập sẵn một quỹ phát sinh bằng 10-20% tổng ngân sách dự kiến. Phân định càng rạch ròi, bạn càng ít bị bất ngờ và đủ tư thế thương lượng khi phát sinh xuất hiện.
Mẹo ngân sách: Nội thất rời và thiết bị sinh hoạt là khoản chiếm tỉ trọng lớn nhất trong những phần “ngoài gói”. Hãy tách riêng một cột ngân sách tối thiểu 20-30% tổng giá trị dự kiến đầu tư cho nhóm này ngay khi bắt đầu lên kế hoạch tài chính. Làm vậy giúp bạn định hình đúng gu hoàn thiện mà không bị “vỡ két” khi chạy mua đồ sau bàn giao.
So sánh vật tư cơ bản, trung bình và cao cấp

Con số đơn giá trên mỗi mét vuông chỉ nói được một nửa câu chuyện, nửa còn lại nằm ở danh sách vật tư thực tế sẽ xuất hiện trong căn nhà của bạn. Bên dưới cùng một mức giá, sự khác biệt giữa một thương hiệu sơn, dòng gạch hay hãng thiết bị vệ sinh có thể kéo theo chênh lệch độ bền lên đến vài năm. Bảng so sánh dưới đây lột tả từng lựa chọn từ cơ bản đến cao cấp, giúp bạn nhìn rõ mình sẽ nhận được gì ở mỗi gói.
| Hạng mục | Gói Cơ bản | Gói Trung bình | Gói Cao cấp |
|---|---|---|---|
| Sơn nước | Nội thất Maxilite, ngoại thất Jotun | Nội-ngoại thất Dulux | Jotun Majestic, Dulux Ambiance 5-in-1, có phụ gia kháng khuẩn |
| Gạch ốp lát | Ceramic nội địa 60×60cm (Viglacera, Prime) | Porcelain/granite nội địa thương hiệu tốt (Đồng Tâm, Taicera) | Granite, Marble nhập khẩu (Tây Ban Nha, Ý, Ấn Độ), khổ lớn, hoa văn độc bản |
| Thiết bị vệ sinh | Inax, Viglacera | Caesar, American Standard | TOTO, Kohler, Grohe nhập khẩu |
| Thiết bị điện | Dây Cadivi, công tắc/ổ cắm Sino | Dây Cadivi, mặt Panasonic | Panasonic, Schneider; hạ tầng sẵn cho smarthome |
| Cửa đi, cửa sổ | Nhôm hệ phổ thông, cửa gỗ công nghiệp | Nhôm Xingfa, nhựa lõi thép, gỗ tự nhiên nhóm 4-5 | Gỗ tự nhiên cao cấp (gõ đỏ, căm xe), nhôm cầu cách nhiệt nhập khẩu |
| Đá ốp bếp, cầu thang | Granite đen hoặc đá nhân tạo gốc thạch anh nội địa | Granite kim sa, marble phổ thông | Marble tự nhiên nhập khẩu, đá nhân tạo thương hiệu quốc tế |
Nhìn lướt qua bảng, gói cao cấp dùng vật tư nhập khẩu, đồng thời tích hợp sẵn các giải pháp bền vững: sơn kháng khuẩn, gạch chịu lực cao, hạ tầng điện đón sẵn công nghệ thông minh. Những khoản đầu tư này giúp nhà ít xuống cấp trong 5-10 năm đầu, giảm đáng kể chi phí duy tu về sau.
Khi hai báo giá na ná, làm sao so sánh cho đúng?

Hai bảng báo giá cùng ghi một con số cuối cùng, nhưng chất lượng căn nhà bạn nhận được có thể rất khác xa. Điểm khác biệt nằm ở những chi tiết không phải nhà thầu nào cũng chủ động làm rõ.
Để so sánh công bằng, bạn cần đặt hai báo giá cạnh nhau và kiểm tra kỹ những yếu tố bị che lấp sau con số tổng. Yêu cầu nhà thầu ghi rõ mã vật tư cụ thể: cùng là sơn nội thất, Dulux Ambiance 5 in 1 cho độ bóng, khả năng kháng khuẩn và dễ lau chùi hơn hẳn Jotun Essence phổ thông, vì thế đừng chấp nhận mô tả chung chung; hãy yêu cầu tên sản phẩm và mã màu để đối chiếu. Xem kỹ danh sách hạng mục bao gồm và loại trừ: một bên có thể gộp phí thiết kế (thường 3-4% tổng giá trị) vào báo giá, trong khi bên kia tách riêng làm lệch con số so sánh; nội thất rời, cổng tường rào cũng cần được liệt kê minh bạch. So sánh thời hạn bảo hành: luật yêu cầu tối thiểu 24 tháng, nhưng nhà thầu uy tín thường cam kết bảo hành kết cấu 5-10 năm và chống thấm 2-5 năm. Sự khác biệt này cho thấy trách nhiệm dài hạn của mỗi bên. Đừng bỏ qua điều khoản phạt chậm tiến độ: một hợp đồng có quy định phạt rõ ràng (ví dụ tỷ lệ phần trăm cho mỗi ngày chậm bàn giao) phản ánh sự tự tin của nhà thầu vào kế hoạch thi công; báo giá rẻ mà thiếu điều khoản này dễ đẩy bạn vào cảnh kéo dài thời gian thuê nhà.
Cuối cùng, đừng chỉ chọn vì giá thấp nhất. Hãy ưu tiên đơn vị minh bạch, sẵn sàng giải thích từng con số và cung cấp đầy đủ chứng từ vật tư. Mức chênh lệch vài triệu đồng ban đầu có thể đổi lại sự an tâm trong nhiều năm.
Quy trình 5 bước chọn nhà thầu uy tín và dấu hiệu cảnh báo

Để sàng lọc chính xác đối tác thi công, bạn có thể áp dụng quy trình 5 bước dưới đây. Mỗi bước đều nhắm đến những chi tiết mà đơn vị thiếu uy tín thường tìm cách né tránh.
- Hỏi bạn bè, người thân đã xây nhà, kết hợp tìm kiếm trên internet để lập danh sách rút gọn khoảng 2 nhà thầu có hồ sơ rõ ràng nhất.
- Yêu cầu đơn vị cung cấp giấy phép kinh doanh, chứng chỉ năng lực hoạt động xây dựng. Nhà thầu uy tín sẽ không ngần ngại xuất trình các giấy tờ này.
- Ưu tiên những đơn vị có ít nhất 5 năm kinh nghiệm. Xem hồ sơ năng lực và quan trọng hơn là đi tham quan ít nhất một công trình tương tự đã bàn giao để kiểm chứng chất lượng thực tế.
- Đừng chỉ nhìn vào tổng số. Yêu cầu bảng báo giá liệt kê rõ từng hạng mục, chủng loại, thương hiệu và mã hiệu vật tư, tránh tình trạng cắt xén hoặc phát sinh không minh bạch về sau.
- Chọn nhà thầu có quy trình thi công rõ ràng. Hợp đồng phải ghi đầy đủ tiến độ từng giai đoạn, thời hạn bảo hành cụ thể, và điều khoản phạt nếu chậm bàn giao.
Trong quá trình sàng lọc, hãy luôn cảnh giác với những tín hiệu đáng ngờ. Sáu dấu hiệu cảnh báo dưới đây thường lộ ra ở những đơn vị kém minh bạch:
- Nhà thầu từ chối cung cấp bản sao giấy phép kinh doanh hoặc chứng chỉ năng lực xây dựng.
- Báo giá thấp hơn đáng kể so với mặt bằng chung nhưng không giải thích được cơ cấu vật tư.
- Không có hồ sơ năng lực cụ thể, không có công trình mẫu nào để dẫn khách đi xem thực tế.
- Từ chối hoặc liên tục trì hoãn khi bạn đề nghị tham quan công trình đang thi công hoặc đã bàn giao.
- Hợp đồng không có điều khoản phạt chậm tiến độ, hoặc sử dụng cụm từ mơ hồ như “vật tư tương đương” mà không nêu rõ mã hiệu.
- Cam kết bảo hành chỉ dừng ở lời nói, không được thể hiện thành điều khoản ràng buộc trong hợp đồng.
Bảo vệ túi tiền trước khi khởi công bằng hợp đồng và pháp lý
Khi bạn đã lọc được nhà thầu không mang dấu hiệu cảnh báo, lá chắn thực sự chính là hợp đồng. Phần này tập trung vào hai vấn đề mà chủ nhà hay bỏ qua nhất: thủ tục xin phép xây dựng và cấu trúc tài chính an toàn.
Giấy phép xây dựng và bảo hành bắt buộc
Hồ sơ xin phép gồm đơn đề nghị, bản sao sổ đỏ, hai bộ bản vẽ thiết kế do đơn vị có năng lực thực hiện, và cam kết an toàn cho công trình liền kề. Bạn nộp tại Bộ phận Tiếp nhận và Trả kết quả của UBND quận/huyện nơi có đất; thời gian giải quyết tối đa 15 ngày làm việc với lệ phí chỉ 50.000 đồng.
Về bảo hành, Luật Nhà ở quy định nhà ở riêng lẻ phải được bảo hành tối thiểu 24 tháng, bao gồm khắc phục hư hỏng kết cấu, ốp lát và hệ thống điện nước. Tuy nhiên, đừng chỉ dừng ở mức luật định. Những nhà thầu uy tín tại Đà Nẵng thường tự nâng cam kết: bảo hành kết cấu 5-10 năm, chống thấm 2-5 năm. Hãy yêu cầu con số cụ thể ghi trong hợp đồng, không chấp nhận lời hứa miệng.
Cấu trúc tạm ứng, thanh toán và điều khoản phạt
Theo Nghị định 210/2026/NĐ-CP (hiệu lực từ 01/07/2026), mức tạm ứng tối thiểu cho hợp đồng xây dựng dưới 10 tỷ đồng là 20% giá trị hợp đồng, từ 10-50 tỷ đồng là 15%, và trên 50 tỷ đồng là 10%. Khoản tạm ứng trên 1 tỷ đồng còn đòi hỏi nhà thầu có bảo lãnh tạm ứng. Con số này là hàng rào an toàn: bạn không nên đặt cọc quá lớn trước khi công trình khởi sự.
Trong xây nhà trọn gói, thay vì một khoản đặt cọc khổng lồ, thanh toán được chia thành nhiều đợt gắn chặt với tiến độ thực tế, ví dụ: hoàn thành móng, xong phần thô mỗi tầng, hoàn thiện cơ bản, và bàn giao. Hợp đồng cần ghi rõ tỷ lệ phần trăm từng đợt, mốc thời gian kèm điều khoản phạt chậm cụ thể, và không thể thiếu bảng liệt kê mã vật tư (thương hiệu, xuất xứ) để tránh tranh cãi về “vật tư tương đương”.
Yêu cầu phụ lục hợp đồng: Đừng ký nếu hợp đồng không đính kèm phụ lục gồm đầy đủ bản vẽ thiết kế và bảng vật tư chi tiết. Bộ phụ lục này chính là thước đo pháp lý duy nhất khi nhà thầu muốn thay đổi vật liệu hay bỏ bớt hạng mục sau khi ký.
Với hợp đồng chặt chẽ trong tay, bạn đã sẵn sàng cho giai đoạn giám sát thi công.
Những thời điểm quyết định trong giám sát thi công

Giờ là lúc biến những điều khoản trên giấy thành chất lượng thực tế. Bạn không cần túc trực hàng ngày, nhưng phải đích thân có mặt (hoặc ủy quyền người có chuyên môn) tại 6 thời điểm then chốt dưới đây. Mỗi lần kiểm tra chỉ mất vài chục phút nhưng quyết định độ bền và sự an toàn của cả công trình.
- Nghiệm thu cốt thép móng trước khi đổ bê tông

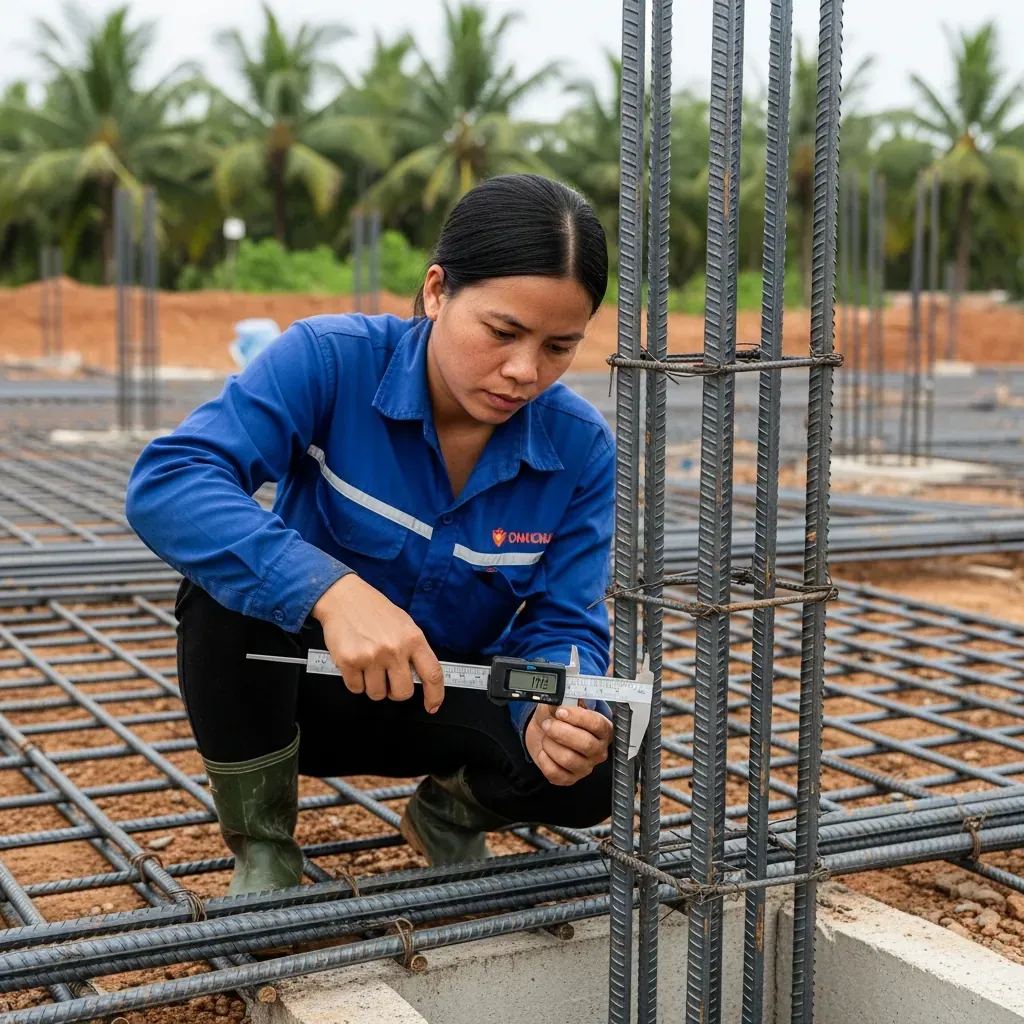

Đo trực tiếp đường kính thép (thước kẹp), kiểm tra số lượng thanh và khoảng cách đúng bản vẽ. Yêu cầu nhà thầu vệ sinh hố móng sạch, không để bùn rác lẫn vào bê tông. Chụp ảnh toàn bộ lồng thép để đối chiếu về sau.
- Kiểm tra cốt thép dầm, sàn từng tầng trước khi đổ bê tông
Tương tự móng, kiểm tra vị trí thép chịu lực, thép gia cường tại các góc mở. Đặc biệt lưu ý độ dày lớp bê tông bảo vệ (con kê) để tránh thép bị rỉ sau này.
- Chất lượng cát xây, gạch trước khi xây tường
Với đặc thù Đà Nẵng, cát nhiễm mặn là nguy cơ lớn gây rỉ thép và bong tróc tường. Lấy mẫu cát cho vào nước sạch, khuấy đều và nếm thử vị mặn. Cát sạch không có vị lợ. Kiểm tra gạch không bị vỡ, nung đều màu.
- Hệ thống ống kỹ thuật âm tường trước khi tô trát
Xác nhận tất cả ống điện, nước, cáp mạng đã đi đúng vị trí theo bản vẽ nội thất. Kiểm tra độ dốc ống thoát nước (tối thiểu 2%), các mối nối kín và ống luồn dây không bị bẹp.
- Sơn nước từng lớp
Yêu cầu thợ thi công đủ số lớp (thường 1 lót, 2 phủ) đúng thời gian khô giữa các lớp. Mang bảng màu ra đối chiếu ánh sáng thực tế. Kiểm tra các góc cạnh, chân tường không bị vệt chảy, loang lổ.
- Thử nước khu vực chống thấm (sàn vệ sinh, ban công, sân thượng)
Sau khi hoàn thiện lớp chống thấm, yêu cầu nhà thầu đổ nước ngập sàn, duy trì mực nước tối thiểu 24 giờ. Xuống tầng dưới kiểm tra trần xem có dấu hiệu thấm nước hay không.
Nếu không thể sắp xếp có mặt cả 6 lần, ưu tiên thuê một kỹ sư giám sát độc lập cho ba mốc quan trọng nhất: móng, cốt thép dầm sàn và thử nước chống thấm. Chi phí này nhỏ so với rủi ro sửa chữa về lâu dài.
Checklist kỹ thuật nghiệm thu bàn giao từng hạng mục

Đừng chỉ nhìn lướt qua rồi ký biên bản. Khoảnh khắc bạn đặt bút xuống là lúc trách nhiệm pháp lý chuyển giao. Mọi lỗi chưa phát hiện sẽ trở thành nỗi phiền toái của chính mình sau này. Chuẩn bị sẵn thước nhôm thẳng 2 mét, một máy cân bằng laser, đèn pin cường độ cao và một chiếc búa nhỏ. Có thể mất vài giờ, nhưng đây là buổi kiểm tra quan trọng nhất trước khi nhận nhà.
- Tường và Sơn. Dùng thước nhôm 2 mét áp sát tường theo cả ba phương ngang, dọc, chéo. Khe hở giữa thước và mặt tường không được vượt quá 3 mm. Chiếu đèn pin sát bề mặt để phát hiện vết lồi lõm, gợn sóng mà mắt thường bỏ qua. Dùng máy laser kiểm tra độ thẳng đứng, sai số cho phép không quá 5 mm. Đặt thước ke vuông vào các góc tường, trần, sàn; khe hở không được vượt 3 mm. Gõ nhẹ búa hoặc tay lên toàn bộ diện tích tường. Tiếng “bộp” hay âm thanh rỗng là dấu hiệu vữa không bám dính, cần đục ra xử lý lại ngay. Sơn phải đều màu, không loang lổ, không vệt chảy ở góc cạnh, không nứt chân chim.
- Sàn. Kiểm tra từng viên gạch, mặt sàn phải phẳng, các đường ron đều, không bị bong tróc. Gõ nhẹ lên từng viên. Tiếng kêu rỗng là gạch đã bị bộp, cần thay thế để tránh vỡ sau này. Soi đèn pin ngang mặt sàn để phát hiện những chỗ chênh nhỏ giữa các viên gạch mà chân trần không cảm nhận được.
- Trần. Trần thạch cao hay bê tông đều phải phẳng, không có vết nứt, không dấu hiệu thấm nước hay ố vàng. Kiểm tra kỹ các góc nối giữa trần và tường, nơi các vết nứt co ngót thường xuất hiện đầu tiên.
- Cửa. Đóng mở tất cả cửa đi, cửa sổ, phải nhẹ nhàng, không kẹt, không cọ xát vào khung. Kiểm tra tay nắm, ổ khóa, bản lề thật chắc chắn. Khi đóng kín, khe hở giữa cánh cửa và khung bao phải đều và không cho ánh sáng lọt qua nhiều.
- Điện. Bật tắt từng công tắc để xác nhận đèn tương ứng hoạt động chính xác. Cắm thử một thiết bị vào tất cả ổ cắm để đảm bảo có điện. Kiểm tra tủ điện: aptomat và CB chống giật phải hoạt động, nhấn nút “Test” trên CB, nếu CB nhảy là đạt.
- Nước. Mở đồng thời tất cả vòi nước để kiểm tra áp lực và độ ổn định của dòng chảy. Đổ nước xuống các phễu thu sàn ở nhà vệ sinh, ban công, nước phải thoát nhanh, không đọng lại. Dùng giấy khô lau sạch các điểm nối ống dưới bồn rửa, lavabo, bồn cầu, sau đó xả nước vài phút rồi kiểm tra có rò rỉ không.
- Vệ sinh và Chống thấm. Sàn nhà vệ sinh phải có độ dốc hướng về phễu thoát. Quan sát kỹ các góc tường, khe nối sàn-tường tại khu vực tắm, không có dấu hiệu ẩm ướt hay rêu mốc. Tất cả thiết bị vệ sinh lắp đặt chắc chắn, không trầy xước, thử xả nước bồn cầu vài lần để kiểm tra đường thoát.
- An toàn. Lắc mạnh lan can cầu thang, lan can ban công bằng cả hai tay, phải tuyệt đối vững chắc, không rung lắc. Với nhà có trẻ nhỏ, đo khoảng cách giữa các thanh chắn, không được vượt quá 10 cm.
- Vệ sinh công trình. Nhà thầu phải bàn giao nhà ở trạng thái sạch sẽ. Không còn vết sơn thừa bám trên sàn, cửa kính, thiết bị; không còn bụi bẩn trong hộc tủ; toàn bộ xà bần, vật tư dư thừa đã được dọn đi.
Mọi lỗi phát hiện phải được ghi rõ vào biên bản nghiệm thu kèm thời hạn cam kết sửa chữa. Đừng để nhà thầu thúc ép bằng câu “lỗi nhỏ để sửa sau cũng được”. Biên bản là cơ sở pháp lý cuối cùng để ràng buộc trách nhiệm trước khi họ rời công trường. Không ký biên bản hoàn thành khi bất kỳ lỗi nào còn tồn tại, dù được hứa hẹn sẽ quay lại khắc phục.
Smarthome, vật liệu xanh và chi phí thực tế năm 2025

Những tính toán về vật tư và hợp đồng ở các phần trước đã giúp anh em kiểm soát được ngân sách. Nhưng có một lớp chi phí nữa thường bị bỏ qua: chi phí cho sự lạc hậu. Một ngôi nhà xây năm 2025 mà không chuẩn bị hạ tầng cho công nghệ và vật liệu mới sẽ nhanh chóng trở thành gánh nặng cải tạo chỉ sau vài năm.
Dữ liệu từ khảo sát các công ty xây dựng tại Đà Nẵng cho thấy 72% khách hàng đã chọn tích hợp gói smarthome trong năm 2025. Con số này không phải là trào lưu nhất thời. Hệ thống nhà thông minh được thiết kế đồng bộ ngay từ đầu giúp tiết kiệm tới 30% chi phí điện hàng tháng so với lắp đặt riêng lẻ sau khi hoàn thiện. Vấn đề nằm ở hạ tầng: nếu không đi sẵn ống chờ, dây trung tính ở công tắc, và hệ thống mạng ổn định, việc nâng cấp sau này buộc phải đục tường, kéo dây nổi, phá hỏng lớp hoàn thiện.
Xu hướng thứ hai là vật liệu xanh. Phong cách Tropical Modern với mái lệch, cửa kính lớn và tiểu cảnh nước đang được ưa chuộng, nhưng đi kèm với nó là các vật liệu thực sự bền vững: gạch không nung giảm nhiệt tích tụ trong tường, kính Low-E cắt bức xạ nhiệt mà vẫn giữ ánh sáng tự nhiên, và gỗ tái chế hoặc gỗ nhựa ngoài trời cho các hạng mục chịu mưa nắng. Riêng gạch không nung còn giúp giảm tải trọng công trình, một yếu tố quan trọng với nền đất yếu ven sông ở Đà Nẵng.
Điểm chung của cả smarthome và vật liệu xanh là chi phí đầu tư ban đầu cao hơn khoảng 10-15%. Nhưng khoản chênh này được bù lại qua tuổi thọ vật liệu, chi phí vận hành thấp hơn, và quan trọng nhất là tránh được cảnh đập phá sửa chữa sau khi đã vào ở.
Giải đáp 10 câu hỏi thường gặp (FAQ)
Dưới đây là những giải đáp thực tiễn cho các băn khoăn khó nói nhất khi xây nhà trọn gói, rút từ kinh nghiệm thực tế và quy định hiện hành.
Làm sao biết giá nhà thầu báo có bị “thổi phồng”?
Yêu cầu ít nhất hai bảng báo giá chi tiết, đối chiếu cùng một mã vật tư hoàn thiện. Không nhìn vào con số tổng mà hãy so từng dòng: đơn giá sơn, gạch, thiết bị vệ sinh. Một báo giá ghi chung chung “sơn nội thất” mà không rõ hãng hay mã màu thường để cửa cho phát sinh. Chỉ cần một bên dùng sơn Dulux Ambiance, bên kia dùng Maxilite, chênh lệch có thể lên đến vài chục triệu.
Cát xây có bị nhiễm mặn không và làm sao kiểm tra chất lượng thép?

Cát khai thác gần cửa sông ven biển Đà Nẵng có nguy cơ nhiễm mặn, gây rỉ cốt thép về lâu dài. Bạn có thể yêu cầu nhà thầu cung cấp chứng chỉ nguồn gốc cát, hoặc tự kiểm tra nhanh: vốc một nắm cát sạch, nhúng nước rồi nếm thử, vị mặn nhẹ cũng phải đổi vật liệu. Với thép, quan sát bề mặt trước khi thi công: thép phải khô, không gỉ lớp; nếu có rỉ nhẹ phải đánh sạch, rỉ nặng thì kiên quyết loại bỏ.
Nhà thầu chậm tiến độ, tôi có quyền phạt ra sao?
Hợp đồng cần ghi rõ mốc hoàn thành từng hạng mục và mức phạt chậm, thường từ 0,1-0,2% giá trị hợp đồng mỗi ngày trễ. Khoản phạt này được pháp luật bảo vệ nếu hai bên đã ký kết tự nguyện. Ngoài ra, thanh toán theo đợt gắn với tiến độ sẽ tạo áp lực tự nhiên buộc nhà thầu phải giữ nhịp.
Làm sao chắc nhà thầu không cắt xén hay đánh tráo vật tư?
Đối chiếu thực tế thi công với phụ lục vật tư trong hợp đồng mỗi khi có đợt hàng về. Yêu cầu xuất trình hóa đơn mua hàng hoặc chụp ảnh tem nhãn, mã lô trên thùng sơn, hộp gạch. Những mốc dễ bị thay đổi nhất là sơn nước và thiết bị vệ sinh, hãy kiểm tra đúng model đã cam kết trước khi thợ lắp đặt.
Có nên thuê giám sát độc lập không, khi nào là cần nhất?
Nếu bạn không rành kết cấu hoặc không thể có mặt thường xuyên, giám sát độc lập là khoản đầu tư xứng đáng. Ba mốc quan trọng nhất cần giám sát: cốt thép móng trước khi đổ bê tông, hệ thống ống kỹ thuật âm tường trước khi tô, và thử nước chống thấm sàn vệ sinh, ban công.
Xin giấy phép xây dựng nhà ở riêng lẻ mất bao lâu và tốn bao nhiêu?
Nộp hồ sơ tại UBND quận/huyện, thời gian giải quyết tối đa 15 ngày làm việc kể từ khi nhận đủ giấy tờ hợp lệ. Lệ phí là 50.000 đồng. Hồ sơ gồm đơn đề nghị, bản sao sổ đỏ, hai bộ bản vẽ thiết kế và cam kết an toàn cho công trình lân cận.
Thời hạn bảo hành thực tế thường là bao lâu, có khác luật không?
Luật Nhà ở quy định bảo hành tối thiểu 24 tháng cho nhà ở riêng lẻ. Tuy nhiên, các nhà thầu uy tín tại Đà Nẵng thường cam kết bảo hành kết cấu 5-10 năm và chống thấm 2-5 năm. Đây là điểm giúp bạn phân biệt nhà thầu tử tế với những đơn vị chỉ làm đúng mức tối thiểu.
Xây nhà phố 2-3 tầng trọn gói mất bao lâu?
Thời gian thi công trung bình từ 4 đến 6 tháng cho nhà phố phổ biến, chưa kể thời gian xin phép. Tiến độ nhanh hay chậm còn phụ thuộc vào mùa xây dựng và độ phức tạp của thiết kế. Bạn nên chừa thêm một tháng đệm cho các tình huống mưa bão gián đoạn.
Nên chọn gói vật tư nào cho vừa túi tiền mà vẫn bền?
Gói trung bình là lựa chọn cân bằng nhất: sơn nội ngoại thất Dulux, gạch granite thương hiệu nội địa, thiết bị vệ sinh Caesar hoặc American Standard, dây điện Cadivi. Gói này cho chất lượng sử dụng ổn định, hạn chế phải sửa chữa sớm, mà vẫn kiểm soát được ngân sách so với gói cao cấp nhập khẩu.
Sau khi nghiệm thu bàn giao, phát hiện lỗi thì xử lý thế nào?
Bạn có quyền ghi mọi lỗi vào biên bản nghiệm thu kèm thời hạn cam kết khắc phục. Đừng ký biên bản hoàn thành cho đến khi các lỗi quan trọng (nứt tường, thấm nước, thiết bị không hoạt động) được sửa xong. Nếu nhà thầu chây ì, bạn có thể căn cứ vào điều khoản bảo hành trong hợp đồng để yêu cầu bên thứ ba giám định và khởi kiện dân sự nếu cần.
Kế hoạch hành động và checklist in tay

Bạn đến đây với một con số mơ hồ, một nỗi lo bị “hớ” và một tập hồ sơ trống rỗng. Giờ thì khác rồi. Trong tay bạn đã có khung giá thực tế trải từ 5 triệu đến hơn 10 triệu đồng mỗi mét vuông, biết cách bóc tách một báo giá để thấy được mã vật tư nào đang bị “mập mờ”. Bạn đã thuộc lòng 5 bước sàng lọc nhà thầu, từ kiểm tra pháp lý đến đi thăm công trình thật, và biết chính xác 6 dấu hiệu cảnh báo phải tránh xa. Hợp đồng không còn là mớ giấy đáng sợ: bạn hiểu cấu trúc tạm ứng 20%, các mốc thanh toán theo tiến độ, và điều khoản phạt nếu chậm bàn giao. Bạn có trong đầu 6 mốc giám sát sống còn, từ lúc đổ móng đến lúc thử nước chống thấm, và một checklist nghiệm thu dài 9 nhóm hạng mục với từng thao tác kiểm tra cụ thể.
Kiến thức đó chỉ thực sự có giá trị khi bạn mang nó vào cuộc gặp đầu tiên với nhà thầu.
Đừng đến tay không. Hãy tải xuống bản checklist in tay: trong đó có bộ câu hỏi phỏng vấn thầu, bảng so sánh vật tư ba gói, danh sách 6 mốc giám sát, và mẫu biên bản nghiệm thu để bạn điền lỗi ngay tại công trình. Mang theo nó, đặt lên bàn, và hỏi từng câu. Chính hành động đó biến bạn từ một khách hàng lo lắng thành một chủ đầu tư tỉnh táo, biết mình muốn gì và biết cách đòi hỏi đúng mức.
Ghi nhớ: Mọi cam kết về giá, vật tư, tiến độ hay bảo hành đều phải được ghi lại bằng văn bản. Không có ngoại lệ cho những câu nói miệng “anh yên tâm đi”. Yên tâm thật sự chỉ đến khi mọi thứ nằm trên giấy, có chữ ký hai bên.
